자료 확인 기준: 2026년 10월 9일 · 향후 일정과 추정분담금은 변경될 수 있습니다.
분당 재건축 매수는 장기 거주 계획이 있고 추가분담금까지 감당할 수 있다면 검토할 만합니다. 다만 선정 소식만 보고 높아진 호가를 따라가기 전에, 실거래가와 총비용부터 확인해야 합니다.
저라면 “어느 단지가 선정됐나”를 확인한 다음, “지금 가격에 사도 기다릴 수 있나”를 계산하겠습니다. 좋은 입지와 적정 매수가는 각각 따져야 하기 때문입니다.
먼저 확인할 핵심 3가지
- 이번 발표는 특별정비구역 지정 대상지 선정입니다. 최종 지정과는 구분해야 합니다.
- 성남시는 후속 절차를 거쳐 2026년 12월까지 지정·고시할 계획이라고 밝혔습니다.
- 매수 판단에는 매매가격뿐 아니라 추가분담금·이자·이주 비용까지 포함해야 합니다.
1. 분당 2차 선도지구 5곳은 어디인가요?
흔히 ‘분당 2차 선도지구’라고 부르지만, 공식 발표는 2026년 분당 노후계획도시 특별정비구역 지정 대상지 선정입니다.

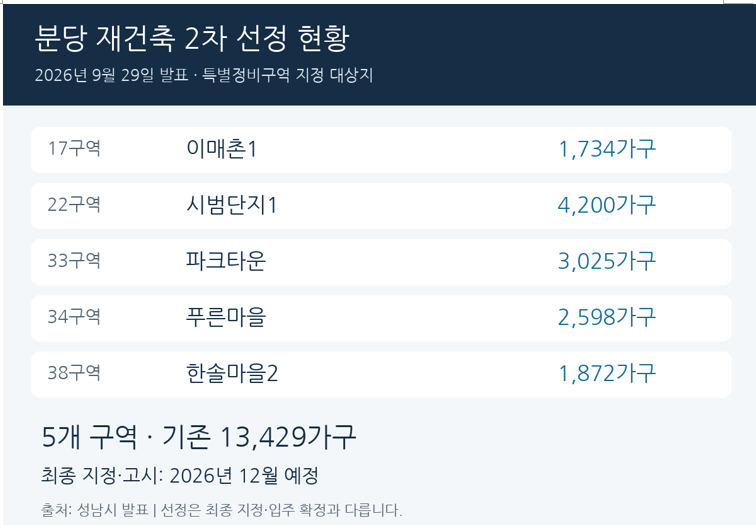

성남시는 2026년 9월 29일 총 5개 구역, 1만 3,429호를 선정했다고 발표했습니다. 구역별 규모는 다음과 같습니다.
| 구역 | 명칭 | 기존 주택 수 |
|---|---|---|
| 17구역 | 이매촌1 | 1,734호 |
| 22구역 | 시범단지1 | 4,200호 |
| 33구역 | 파크타운 | 3,025호 |
| 34구역 | 푸른마을 | 2,598호 |
| 38구역 | 한솔마을2 | 1,872호 |
| 합계 | 13,429호 | |
출처: 성남시 2026년 9월 29일 보도자료. 위 수치는 기존 주택 수로, 재건축 후 신축 가구 수나 일반분양 물량이 아닙니다.

같은 마을 안에서도 선정 구역에 포함되는 범위가 다를 수 있습니다. 매수하려는 동과 주소가 구역 안에 있는지부터 확인하는 것이 좋습니다.
2. 분당 재건축 12월 지정 일정, 무엇이 확정되나요?
대상지 선정 → 후속 절차 → 특별정비구역 지정·고시를 구분하면 일정을 이해하기 쉽습니다.
성남시는 주민 공람·공고, 시의회 의견 청취, 관계기관 협의와 관련 심의 등을 거쳐 2026년 12월까지 지정·고시할 계획이라고 밝혔습니다.
이는 지정·고시 목표 일정입니다. 12월에 이주나 철거가 시작된다거나 신축 입주 시기가 확정된다는 뜻은 아닙니다. 실제 사업 추진에는 사업 방식에 따른 인가·승인 등 추가 절차가 필요합니다.
매수 전에는 선정 당시 기사뿐 아니라 성남시 공식 발표와 이후 고시·공고를 함께 확인하세요.
3. 분당 재건축 호가와 실거래가, 어떻게 비교할까요?
선정 소식을 듣고 매물을 찾으면 “더 오르기 전에 사야 하나”라는 생각이 들 수 있습니다. 하지만 호가는 매도인의 희망가격이고, 실거래가는 실제 계약가격입니다.
이전 실거래보다 2억 원 높은 매물이 있다고 해도, 그 차이를 모두 선정 효과로 볼 수는 없습니다. 거래 시점과 층, 향, 동 위치, 내부 상태를 함께 비교해야 합니다.
실거래가 확인 순서
- 국토교통부 실거래가 공개시스템에서 같은 단지의 비슷한 전용면적을 찾습니다.
- 최근 거래의 계약일과 해제 여부, 층과 거래 유형을 확인합니다.
- 현재 매물의 향·동 위치·수리 상태는 중개업소와 현장에서 별도로 확인합니다.
- 최근 거래가 여러 건인지, 한 건에 불과한지 살펴봅니다.
- 현재 호가에서 실제 협의 가능한 금액을 확인합니다.
실거래 자료는 신고와 공개 시점에 따라 시차가 있을 수 있습니다. 발표 직후의 거래가 아직 반영되지 않았을 가능성도 고려해야 합니다.
“매물이 줄었다”는 설명 역시 실제 계약으로 소진된 것인지, 매도인이 기대가격을 높이며 매물을 거둔 것인지 확인해야 합니다.
제 매수 기준은 이렇습니다.
최근 실거래에 매물 조건 차이를 반영하고, 추가분담금까지 더한 총비용이 납득될 때 가격 협의에 나섭니다.
4. 분당 재건축 추가분담금 계산법
재건축 아파트를 살 때 가장 혼동하기 쉬운 부분은 매매가격과 권리가액이 다르다는 점입니다. 내가 집을 비싸게 샀다고 그 금액이 그대로 권리가액이 되는 것은 아닙니다.
추가분담금의 기본 구조
추정 추가분담금 ≈ 조합원 분양가 − 권리가액
권리가액 ≈ 종전자산평가액 × 비례율
위 식은 조합 방식 정비사업에서 널리 사용하는 기본적인 이해 틀입니다. 분당의 개별 구역은 사업 방식과 계획, 정산 기준에 따라 표현과 산정 방식이 달라질 수 있으므로 해당 구역 자료를 우선해야 합니다.
- 종전자산평가액: 사업에서 평가한 기존 토지·건축물의 가치입니다.
- 비례율: 사업 수입과 비용 등을 반영해 기존 자산에 배분할 가치를 나타내는 비율입니다.
- 조합원 분양가: 내가 배정받거나 신청하는 신축 주택의 조합원 공급가격입니다.
예를 들어 종전자산평가액이 12억 원, 비례율이 100%, 조합원 분양가가 16억 원이라면 권리가액은 12억 원이고, 기본 계산상 추가분담금은 4억 원입니다.
이 숫자는 계산 설명을 위한 가정입니다. 특정 분당 단지의 예상분담금이 아니며, 옵션·별도 부담금·정산금 등이 포함되는지는 사업 자료에서 확인해야 합니다.
매수 판단에는 총비용을 계산하세요
총투입비용 ≈ 매매가격 + 취득 관련 비용 + 추가분담금 + 금융비용 + 이주 관련 순비용
재건축부담금 등 별도 부담이 발생하는 경우에는 해당 항목도 추가해야 합니다. 초기 추정분담금에 무엇이 포함돼 있는지 먼저 확인해 중복 계산을 피하세요.

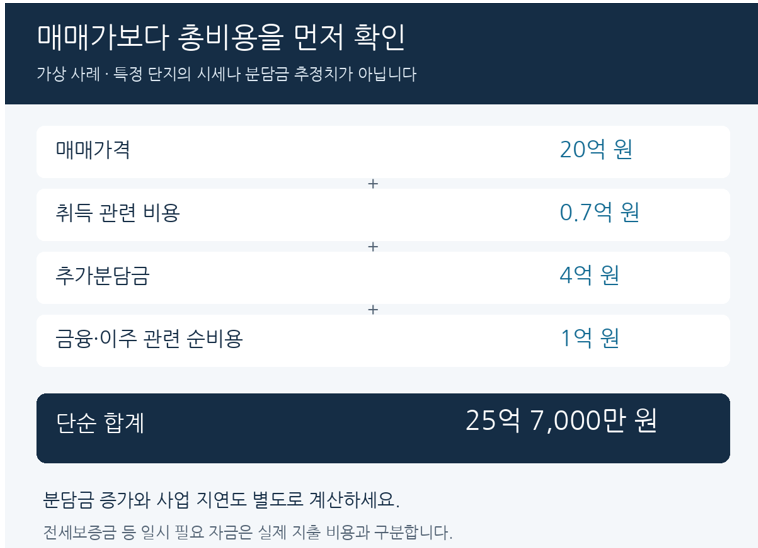

원문의 가상 사례처럼 매매가격이 20억 원이고 나머지 비용 합계가 5억 7,000만 원이라면, 판단해야 할 금액은 약 25억 7,000만 원입니다.

이주할 집의 전세보증금은 반환받을 수 있는 자금이므로 전액을 소모성 비용으로 더하지는 않습니다. 다만 필요한 시점에 확보해야 하는 자금 수요로 별도 관리하고, 보증금 대출 이자와 이사비 등은 실제 비용으로 계산해야 합니다.
5. 대지지분이 크면 재건축 사업성도 좋을까요?
대지지분은 중요한 조건입니다. 그러나 대지지분이 크다는 이유만으로 분담금이 적거나 수익이 높다고 단정하기는 어렵습니다.
기존·계획 용적률, 일반분양 물량과 가격, 공공기여, 공사비, 금융비용을 함께 봐야 합니다. 핵심은 사업 규모가 커졌을 때 기존 소유자의 부담이 얼마나 줄어드는가입니다.
추정분담금 자료에서 확인할 5가지
- 자료 작성일과 이후 변경 여부
- 공사비와 일반분양가의 가정
- 내가 희망하는 신축 면적 기준인지 여부
- 금융비용과 사업 지연의 반영 여부
- 별도 비용·부담금의 포함 또는 제외 여부
공사비 상승과 분양수입 감소가 동시에 발생하면 부담이 커질 수 있습니다. 저라면 기본 추정치 외에 분담금이 늘고 사업이 늦어지는 경우에도 버틸 수 있는지를 따로 계산하겠습니다.
6. 실거주·투자 목적별 분당 재건축 매수 기준

실거주 목적: 재건축이 늦어져도 살 만한가
장기 거주가 목적이라면 미래 신축뿐 아니라 현재 생활환경도 중요합니다. 역까지 실제로 걸리는 시간, 통학길, 장보기, 산책 공간, 소음을 확인하세요.
집 안에서는 누수·배관·창호·난방을 살펴보고, 주차와 엘리베이터 이용도 확인해야 합니다. 재건축 전까지 필요한 수리비가 총비용에 더해질 수 있습니다.
“사업이 늦어져도 이 집에서 만족하며 살 수 있을까?”에 답할 수 없다면 같은 예산의 준신축·신축도 비교해 보는 편이 좋습니다.
투자 목적: 기대수익이 총비용과 기다림을 보상하는가
투자자는 예상 신축 가격에서 매입·분담금·보유·매도 비용 등을 차감하고도 수익이 남는지 살펴야 합니다. 예상 신축 가격은 현재 주변 신축 거래를 참고한 가정이며 미래 보장가격이 아닙니다.
사업 기간이 길어지면 같은 차익이라도 연간 수익률은 낮아집니다. 사업 지연, 분담금 증가, 매도 시점의 시장 상황을 함께 고려하세요.
- 최근 실거래보다 높은 매수가격을 설명할 근거가 있는가?
- 분담금이 늘어도 추가 자금을 마련할 수 있는가?
- 대출 이자와 장기 보유 비용을 감당할 수 있는가?
- 권리 승계와 매도·임대 계획의 조건을 확인했는가?
지금 기다리는 편이 나을 수 있는 경우
- 단기 상승 기대가 매수 이유의 대부분인 경우
- 잔금을 치르면 분담금과 이주 자금이 부족해지는 경우
- 사업이 늦어지면 이자 부담을 유지하기 어려운 경우
- 현재 집의 상태를 확인하지 않고 신축 기대만 보는 경우
- 해당 매물의 권리 승계 가능성을 확인하지 못한 경우
7. 선정 구역과 다음 차수 기대 구역, 어느 쪽이 유리할까요?
선정 구역은 후속 절차를 진행할 기회를 얻었지만, 기대가 가격에 먼저 반영될 수 있습니다. 다음 차수를 기대하는 구역은 가격이 낮더라도 선정 시점과 사업 추진의 불확실성을 함께 부담합니다.
이번 선정 구역을 볼 때
- 선정 프리미엄이 최근 실거래와 비교해 적정한지 확인합니다.
- 후속 절차와 최신 사업계획을 확인합니다.
- 분담금과 이주 자금의 조달 계획을 세웁니다.
다음 차수 기대 구역을 볼 때
- 선정 구역과의 가격 차이가 추가 기다림을 보상하는지 봅니다.
- 추진 현황을 확인하되 미래 선정을 확정된 것으로 가정하지 않습니다.
- 선정이 늦어져도 거주·보유할 수 있는지 확인합니다.
저라면 “선정됐으니 산다”보다 같은 총예산으로 어떤 입지와 주거환경을 확보할 수 있는가를 먼저 비교하겠습니다.
8. 분당 재건축 계약 전 확인할 체크리스트
중개업소에서는 “앞으로 얼마나 오를까요?”보다 확인 가능한 자료를 요청하는 편이 도움이 됩니다.
- 구역 포함 여부: 정확한 단지명·주소·동을 공식 구역도와 대조했나요?
- 사업 단계: 현재 단계와 확인 가능한 공식 자료는 무엇인가요?
- 거래가격: 같은 전용면적의 최근 거래와 해제 거래를 확인했나요?
- 분담금: 작성일·공사비·분양가 가정을 확인했나요?
- 희망 면적: 분담금이 내가 원하는 신축 면적을 기준으로 하나요?
- 권리 승계: 해당 사업 방식·단계에서 매수인이 어떤 권리를 승계하나요?
- 대출·거주 조건: 계약 시점에 적용되는 규정과 금융기관 조건을 확인했나요?
- 현재 집 상태: 누수·배관·난방·주차와 예상 수리비를 확인했나요?
- 자금 시점: 잔금·분담금·이주 자금이 필요한 시기를 계획했나요?
- 지연 대응: 사업이 늦어져도 거주와 보유를 유지할 수 있나요?
권리 승계와 대출 조건은 해당 매물, 매수인 조건, 사업 방식과 계약 당시 규정을 기준으로 관할 부서·금융기관·전문가에게 구체적으로 확인하세요.
9. 분당 재건축 지금 매수해도 될까? 제 판단 기준

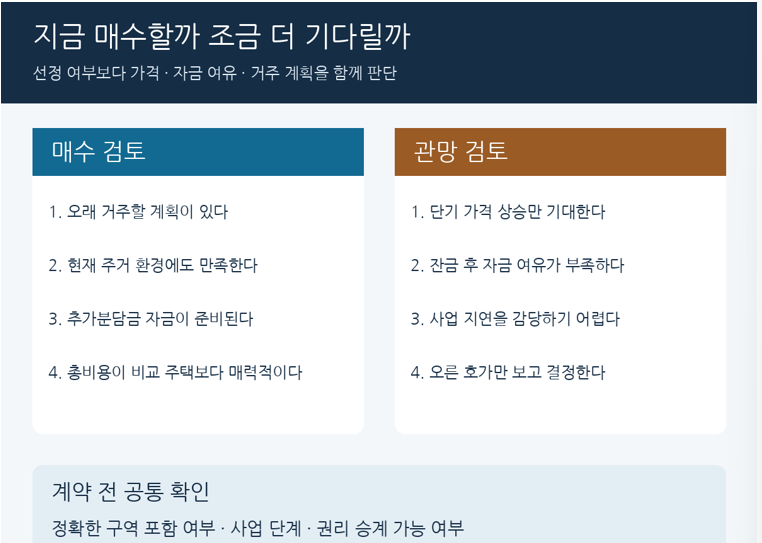

분당의 입지와 장기적인 변화에 관심을 두되, 매수는 총비용과 기다릴 수 있는 기간을 기준으로 판단하는 것이 좋습니다.
실거주 목적이고 사업이 늦어져도 생활에 만족할 수 있으며 추가 자금까지 준비된다면, 관심 단지를 좁혀 가격 협의에 나설 수 있습니다.
투자 목적이라면 예상 신축 가치에서 모든 비용을 차감하고, 사업 지연과 분담금 증가까지 고려한 수익성을 계산해야 합니다.
좋은 입지를 감당할 수 있는 가격에 사고, 재건축이 진행되는 시간을 견딜 수 있는가. 저는 이 질문에 답이 서는 매물부터 검토하겠습니다.
10. 분당 재건축 매수 관련 자주 묻는 질문
Q1. 분당 2차 선도지구에 선정되면 재건축이 확정된 건가요?
이번 발표는 특별정비구역 지정 대상지 선정입니다. 최종 지정과 이후 사업 절차, 실제 입주까지는 추가 과정이 필요합니다.
Q2. 2026년 12월에 이주가 시작되나요?
공식 발표의 일정은 12월까지 특별정비구역으로 지정·고시할 계획이라는 뜻입니다. 이주·철거·입주 일정과는 다릅니다.
Q3. 분당 재건축 추가분담금은 어떻게 계산하나요?
기본 이해 틀은 조합원 분양가에서 권리가액을 차감하는 방식입니다. 권리가액은 종전자산평가액과 비례율 등을 반영합니다. 실제로는 해당 구역의 사업 방식과 최신 산정 자료를 확인해야 합니다.
Q4. 실거주 목적이면 지금 매수해도 괜찮을까요?
사업이 늦어져도 현재 집에 만족할 수 있는지, 분담금과 이주 자금을 준비할 수 있는지가 중요합니다. 같은 총예산의 준신축·신축도 비교해 보세요.
Q5. 선정되지 않은 단지는 매수 가치가 없나요?
현재 입지·가격·추진 현황·보유 비용에 따라 달라집니다. 다만 미래 선정과 사업 속도를 확정된 것으로 가정해서는 안 됩니다.
